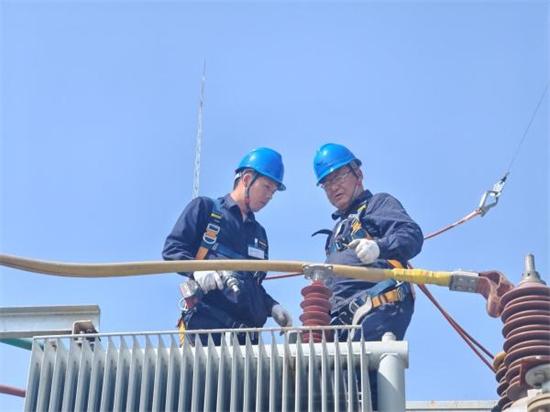

4月15日,在孟寨牵引站外部供电工程施工现场机械轰鸣、作业有序。国网河南省电力公司漯河供电公司项目团队紧扣“预置提速、工期压缩”核心目标,紧盯甲刀拆除三级风险作业,全力压缩高处作业时长,攻坚施工难点,通过科学统筹、高效协同,加速推进工程建设。

孟寨牵外部供电工程是平漯周高铁重点电力配套项目,施工内容涵盖甲刀设备拆除、原有老旧基础拆除及新基础搭建,工程工序复杂、安全要求高、工期任务紧。
传统的施工模式存在工序串行、工期冗长等问题,如遇恶劣天气等不可抗力影响,势必会滞缓工程进度。为破解这些难题,漯河供电公司项目团队经过科学研判、精细分析,创新推行“前置预置、工序并行、高效拆除”的施工模式,提前开展新基础工厂预制,同步推进新建场地平整、放线定位,实现“工厂预制+现场预置”无缝衔接,有效避开拆除施工干扰,抢占工期关键节点。相较于传统的现场浇筑施工,该模式大幅缩减养护等待时间,缩短高风险交叉作业时长,工期较传统模式缩短30%以上,可在确保外部供电工程提速推进、顺利完成的基础上,高效护航平漯周高铁建设。
为确保创新施工模式安全有序推进,工程高质高效完成,该公司周密部署、精心组织现场施工。严守安全,规范作业。甲刀拆除全流程严格落实停电验电、安全防护各项规程,精细化开展设备拆解、废料清运与管线保护;严密管控,保障进度。专项统筹人、机、料全要素管理,健全工期、质量、安全全维度管控体系,每日复盘施工进度、动态优化施工方案,推行多工序平行作业;严格把控,确保质量。全程严把施工质量关,从预制基础加工到现场安装,每道工序均严格把控,确保工程质量达标。
漯河供电公司相关负责人表示,平漯周高铁是河南省重点建设项目、漯河市委、市政府推进的重点民生工程,对推动市域经济发展、促进中原城市群合作互动、高质量发展具有重要意义。下一步,漯河供电公司将强化高效施工、优质履约,加速冲刺建设节点,按期圆满完成外部供电工程,全力护航平漯周高铁建设。(何献军 薛健)
