2026-03-26 14:45:35 来源:法治网 -标准+

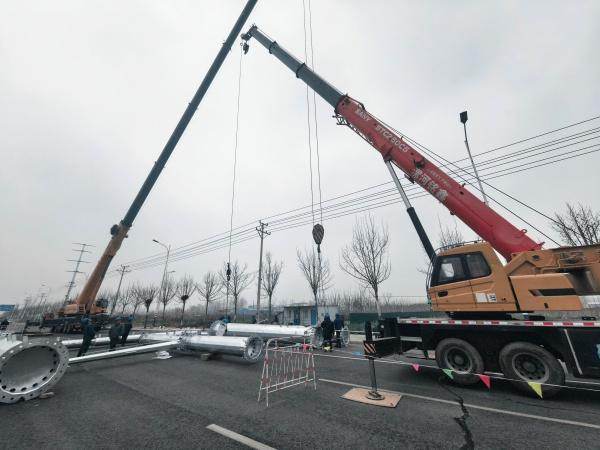

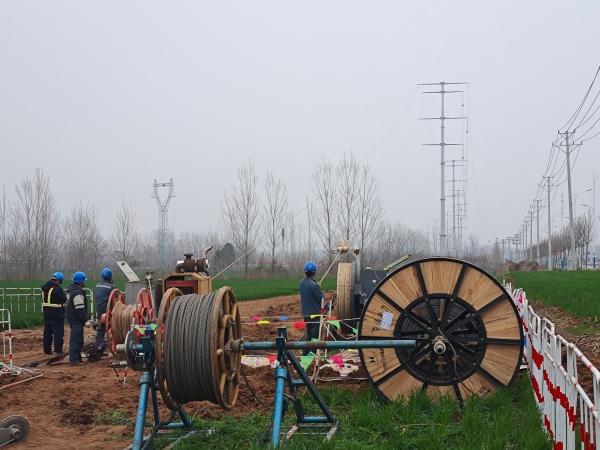

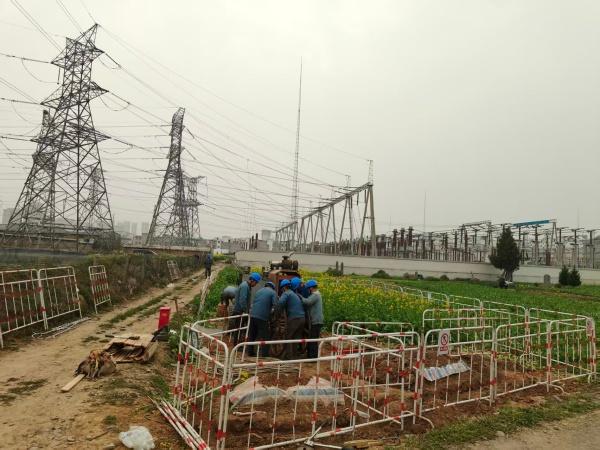

3月23日,在河南省漯河市平漯周高铁漯河西牵引站220千伏外部供电工程现场,国网漯河供电公司施工人员正在进行220千伏Ⅰ尊英线地线更换光缆施工,现场紧线、挂线、附件安装等工作有序进行。与此同时,平漯周高铁孟寨牵引站220千伏外部供电工程(乔董还建)也正在进行N29-N31组塔施工。

平漯周高铁是河南省重点建设项目,建成后将极大地促进沿线城市的经济发展,带动中原城市群与长三角城市群之间的合作互动,对打造“中原—长三角”经济走廊、推进中原城市群高质量发展具有重要意义。平漯周高铁漯河西牵引站工程和平漯周高铁孟寨牵引站是保障平漯周高速铁路牵引站建设的重要外部供电工程,也是助力平漯周高速铁路建设的关键一环。

漯河供电公司高度重视,在加强沟通、周密勘察的基础上,科学制定施工组织方案,全力保障高铁牵引站外部供电工程顺利实施。细化优化施工组织。

面对外部供电工程点多线长、协调量大的特点,精心组建技术攻关和对外协调专班,主动对接沿线规划、地方政府部门,优化路径方案,破解跨越难题;提前梳理全年停电计划,坚持“一停多用”原则,最大限度减少停电时间。

合理调配资源做好保障。根据不同工程节点,提前加强“人、材、机”资源配置准备工作。实施人资内部挖潜,多方联动、集中整合,全力保障施工高峰期人力充足;投入重型吊车和智能牵张等大型设备,提升作业效率和工艺精度;根据工程进度提前研判、加强沟通,确保主材货源供应及时。

加强管控严守安全。施工现场严格执行标准化作业,落实旁站监督,确保高空作业、机械作业等风险可控在控。同时坚持每天开展站班会、三交三查和班后小结,确保作业人员熟知作业内容、危险点及其防控措施,工程安全有序实施、推进。

据漯河供电公司相关负责人介绍,自3月初复工以来,各项工作进展顺利。按照平漯周高铁建设节点要求,漯河西牵引站工程将于5月底前完成遵化-英章π入坡阳变220千伏线路施工;孟寨牵引站工程计划于年底前完成新建乔庄-董庄220千伏线路还建和湛河-乔庄Ⅰ回、Ⅱ回220千伏线路增容施工。确保工程建设按里程碑计划顺利实施、高质高效完成,为平漯周高铁漯河段提供安全可靠的电力保障。(何献军 苑学书)
